Chuẩn bị
Bề mặt, coffor, chi tiết liên kết.
02Vật liệu & nhiệt độ
Kiểm soát vật liệu, nước, nhiệt độ.
03Trộn & bơm
Fresh Grout QC, dòng chảy, lấp đầy.
04QA/QC
Kiểm tra, truy xuất, nghiệm thu.
Lớp vữa rót (grout) nằm giữa bê tông móng và tấm đế thép/mặt bích tháp là điểm truyền lực trực tiếp giữa tháp – cánh quạt – turbine xuống móng, chịu tải trọng động và tải rung theo chu kỳ trong suốt vòng đời khai thác. Vị trí thi công gần như không thể tiếp cận sửa chữa sau khi tháp đã lắp dựng, nên chất lượng cần được kiểm soát chủ động ngay trong quá trình grouting.
SƠ ĐỒ QUY TRÌNH
01Tổng quan
- Grout truyền tải trọng từ tháp xuống móng qua toàn bộ diện tích tiếp xúc giữa bê tông và tấm đế thép.
- Khoảng hở không lấp đầy hoàn toàn → tải trọng dồn vào điểm cục bộ → tăng nguy cơ nứt mỏi dưới tải rung theo thời gian.
- Vị trí thi công gần như không thể tiếp cận sửa chữa sau khi tháp đã lắp dựng → chất lượng cần kiểm soát chủ động ngay trong lúc grouting.
LOAD TRANSFER
So sánh 4 dòng SikaGrout dùng cho móng tuabin điện gió
💡 ONSHORE VÀ OFFSHORE: KHÁC NHAU Ở ĐÂU?
- Khác biệt nằm chủ yếu ở cấp độ sản phẩm, không phải ở một quy trình thi công tách biệt trong tài liệu tham khảo
- SikaGrout-9550 bổ sung: chống rửa trôi khi rót dưới nước (anti-washout), chịu nhiệt độ nền thấp đến 0°C, bơm được khoảng cách/độ cao lớn hơn, chứng nhận DNV Type Approval
- Các bước chuẩn bị, trộn, bơm, bảo dưỡng, kiểm tra trong bài áp dụng chung cho cả hai dòng theo tài liệu tham khảo hiện có
- Biện pháp riêng cho thi công dưới nước/ngoài khơi (rót ngập nước, tiếp cận offshore, ITP riêng) không nằm trong phạm vi tài liệu tham khảo — cần Method Statement và specification riêng của dự án offshore
Bài viết dùng số liệu SikaGrout-9550 làm ví dụ tham chiếu mặc định trong các khung dữ liệu bên dưới (dòng có Method Statement chi tiết nhất trong tài liệu hiện có); mốc cụ thể của 9110/9130/9140 xem bảng so sánh trên hoặc đối chiếu TDS đúng mã sản phẩm sử dụng.
02Chuẩn bị trước khi grouting
Chất lượng chuẩn bị quyết định phần lớn khả năng lấp đầy hoàn toàn của bước bơm phía sau. 6 nhóm hạng mục cần kiểm tra:
BỀ MẶT BÊ TÔNG
- Làm sạch, loại bỏ laitance, dầu mỡ, bụi, vật liệu rời
- Loại bỏ bê tông yếu/bong tróc/hư hỏng bằng cào xờm cơ học (scarifying) hoặc phun nước áp lực cao >200 bar
- Tạo nhám bề mặt (roughness): tối thiểu ~2mm, không nhám quá mức vì sẽ ảnh hưởng đến độ chảy của vữa (SikaGrout-9550, hạng mục QC “Roughness”)
- Không đọng nước trước khi rót
Vì sao: lớp phân cách mỏng và độ nhám không đạt đều làm giảm bám dính tại mặt tiếp giáp.

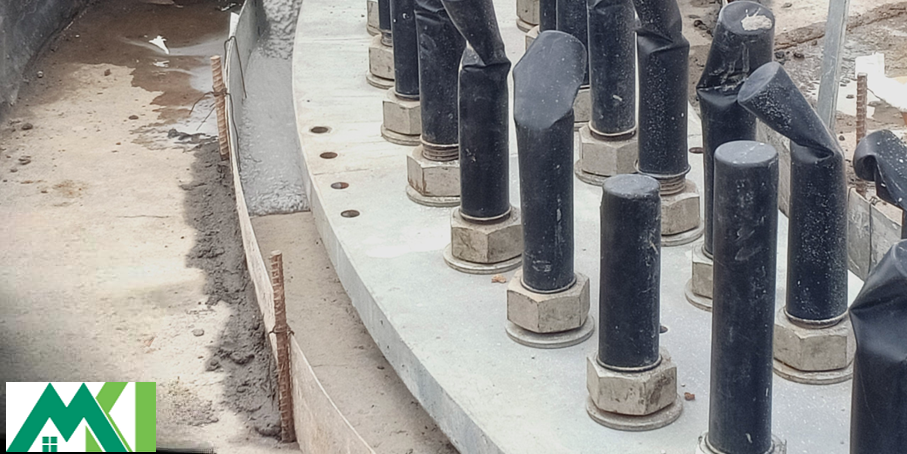

COFFOR / FORMWORK (VÁN KHUÔN)
- Lắp kín, không có đường rò
- Đủ vững chắc chịu áp lực cột vữa
- Kiểm tra lại ngay trước khi bơm
Vì sao: rò rỉ làm giảm áp lực cần thiết để lấp đầy khoảng hở.
KHOẢNG HỞ CẦN GROUT
- Đo chiều dày tại nhiều điểm quanh chu vi (ví dụ: tối thiểu khoảng 12 điểm đối xứng, hoặc theo hướng dẫn của Supervisor/nhà sản xuất)
- Đối chiếu đúng dung sai thiết kế
- Ghi lại số liệu thực đo
Vì sao: là căn cứ tính lại khối lượng vữa cần thiết chính xác.
ĐIỂM CẤP GROUT
- Xác định vị trí trước khi thi công
- Đảm bảo tiếp cận thuận tiện cho hose (ống bơm)
- Không đổi vị trí giữa chừng khi đang bơm
Vì sao: quyết định hướng dòng chảy nhất quán khi bơm.
ĐIỂM THOÁT KHÍ (VENTING)
- Bố trí đối diện điểm cấp grout
- Không bị chặn bởi chi tiết khác
- Theo dõi liên tục trong lúc bơm
Vì sao: hạn chế bẫy túi khí bên trong khoảng hở.
THIẾT BỊ & TIẾP CẬN
- Mixer, pump, hose vận hành thử trước
- Chuẩn bị phương án dự phòng
- Mặt bằng đủ rộng, an toàn để thao tác
Vì sao: tránh gián đoạn giữa chừng khi đang bơm liên tục.
- Anchor bolts/threaded bars, shims, levelling plates: kiểm tra vị trí, số lượng, độ chắc chắn (SikaGrout-9550 Method Statement: bọc băng de-bonding dày ~6mm quanh phần trên threaded bar bằng ống bọc sẵn hoặc băng keo, đoạn bọc ngắn hơn chiều dày grout tối thiểu ~0.5–1cm để thoát khí, đoạn còn lại bịt kín bằng sealant chuyên dụng — tùy theo sản phẩm cụ thể trong dòng SikaGrout sử dụng)
- Pre-wetting bề mặt đến trạng thái SSD (bão hòa nước bên trong, không đọng nước tự do) trước khi rót
- Lập kế hoạch: khối lượng, thời tiết, nhân lực, phương án dự phòng trước ca thi công
💡 TECHNICAL NOTE
Chiều dày lớp grout, dung sai khoảng hở, yêu cầu anchor bolts/shims/coffor luôn theo hồ sơ thiết kế, specification, OEM và yêu cầu của dự án cụ thể.
💡 SỐ LIỆU THAM KHẢO — COFFOR, KHỐI LƯỢNG VỮA & HOSE (SIKAGROUT-9550)
Coffor & pre-wetting
- Kiểm tra coffor trước khi rót; dùng vật liệu không hút nước
- Pre-wetting 24 giờ trước thi công, duy trì bão hòa, không đọng nước
- Coffor tạo cột áp (pressure head) ~20–30mm
- Rót vượt tối thiểu ~1cm trên mép dưới mặt bích, trừ khi thiết kế khác
Khối lượng vữa & dự phòng
- SikaGrout-9550/9140: ~440 lít vữa tươi / tấn bột khô
- SikaGrout-9130: ~450 lít / tấn · SikaGrout-9110: ~500 lít / tấn
- Cộng thêm ~10% dự phòng khi tính toán khối lượng
- Dự phòng sự cố thi công: chuẩn bị thêm ~10–20% tại công trường
Chuẩn bị hose
- Dùng một chiều dài hose duy nhất nếu có thể
- Dài tối thiểu ~2 lần đường kính bệ móng (pedestal)
- Đường kính trong tối thiểu ~2 inch, không giảm tại khớp nối
- Hose dự phòng dài tối thiểu gấp đôi khoảng cách bơm thực tế
Số liệu tham khảo SikaGrout-9550, trừ định mức khối lượng đã tách theo từng sản phẩm ở trên; số liệu thực tế theo thiết kế, specification và TDS đúng mã sản phẩm được phê duyệt cho từng dự án.
03Vật liệu và kiểm soát nhiệt độ
- Bao bì nguyên vẹn, số hiệu batch/lot (mã lô sản xuất), còn hạn dùng, bảo quản đúng cách
- Bột khô không vón cục, không ẩm
- Vật liệu bất thường → cách ly, báo kỹ thuật đánh giá, không tự ý sử dụng
💡 SỐ LIỆU THAM KHẢO — HẠN DÙNG VÀ BẢO QUẢN (SIKAGROUT-9550)
- Hạn sử dụng: 12 tháng kể từ ngày sản xuất
- Bảo quản trong bao bì nguyên vẹn, chưa mở, nơi khô ráo, tránh nắng trực tiếp và nhiệt
- Nhiệt độ bảo quản không vượt quá 40°C
- Độ ẩm/nhiệt độ cao có thể rút ngắn hạn dùng thực tế
Tùy theo sản phẩm cụ thể: SikaGrout-9110/9130 giới hạn bảo quản trong khoảng 5–35°C (khác với 9140/9550 ≤40°C) — luôn đối chiếu đúng TDS của mã sản phẩm sử dụng.
⚠ CRITICAL CONTROL POINT
Không tự ý tăng lượng nước để cải thiện flow (độ chảy). Lượng nước chỉ điều chỉnh trong giới hạn của tài liệu kỹ thuật của vật liệu được phê duyệt, đo bằng dụng cụ chuẩn — không ước lượng bằng mắt.
Nhiệt độ thường bị quy giản thành “kiểm tra môi trường”, nhưng thực tế cần xem xét ở 4 điểm riêng biệt, cộng dồn thành nhiệt độ grout tươi cuối cùng:
VẬT LIỆU KHÔ (BỘT)
- 9110: < 40°C
- 9130 / 9140: < 35°C
- 9550: < 35°C (bột thực đo ~17–25°C)
NƯỚC TRỘN
- 9550: ~18–22°C (lạnh) / ~2–10°C (nóng)
- 9110/9130/9140: Tùy theo sản phẩm cụ thể — luôn đối chiếu đúng TDS của mã sản phẩm sử dụng.
MÔI TRƯỜNG
- 9110: 0–40°C
- 9130 / 9140: 0–35°C
- 9550: 0–35°C (35–45°C: liên hệ kỹ thuật); RH <90%
GROUT TƯƠI (ĐẦU ỐNG BƠM)
- 9550: đo tại pump hopper, <35°C
- 9110/9130/9140: Tùy theo sản phẩm cụ thể — luôn đối chiếu đúng TDS của mã sản phẩm sử dụng.
Product/Ambient Air Temperature theo TDS từng sản phẩm.
- Nhiệt độ cao → rút ngắn thời gian sử dụng của mẻ vữa
- Nhiệt độ thấp → kéo dài thời gian phát triển cường độ ban đầu
- Giới hạn nhiệt độ cụ thể: theo tài liệu kỹ thuật của vật liệu được phê duyệt — không có một mức chung
💡 SỐ LIỆU THAM KHẢO — CÁC ĐIỂM NHIỆT ĐỘ CẦN ĐO (SIKAGROUT-9550)
- Bê tông bệ móng (pedestal) trong ván khuôn: 5<T≤35°C
- Bê tông bệ móng ngoài ván khuôn: 5<T≤35°C
- Mặt bích thép (steel flange): 5<T≤35°C
- Ván khuôn thép: 5<T≤35°C
- Nước trộn: ~18–22°C (trời lạnh) / ~5–10°C (trời nóng, làm mát bằng đá không dưới ~2°C)
- Bột/bao vữa: ~17–25°C
- Môi trường xung quanh/độ ẩm: 5<T≤35°C, RH <90%
- Grout tươi đo tại phễu máy bơm (pump hopper): <35°C
- Nhiệt độ nền tối ưu: 21°C ±5°C
- Không thi công trên nền đóng băng hoặc <+5°C; không thi công/để bề mặt tiếp xúc >+35°C trong và sau khi thi công
Số liệu tham khảo SikaGrout-9550; giới hạn và giá trị tối ưu thực tế theo tài liệu kỹ thuật của vật liệu được phê duyệt — tùy theo sản phẩm cụ thể trong dòng SikaGrout sử dụng.
QUY TRÌNH KIỂM SOÁT NHIỆT ĐỘ
04Trộn grout
ĐỊNH LƯỢNG NƯỚC
Đo bằng dụng cụ có vạch chia/cân, nguồn nước sạch. Không tự ý tăng nước để cải thiện flow.
- SikaGrout-9550/9140/9130: ~7,5–9,2% (~1,88–2,3 lít/bao 25kg)
- SikaGrout-9110: ~12,4–13,6% (~3,1–3,4 lít/bao 25kg)
Tỷ lệ nước thực tế luôn theo đúng TDS của mã sản phẩm sử dụng — không suy diễn một tỷ lệ chung cho cả dòng SikaGrout.
MÁY TRỘN (MIXER)
Mixer cưỡng bức (paddle/pan), cánh trộn không mòn, sạch vật liệu cũ. Tốc độ trộn theo quy định nếu tài liệu kỹ thuật có nêu.
THỨ TỰ NẠP LIỆU
Không thay đổi tùy ý theo thói quen — tuân thủ tài liệu kỹ thuật của vật liệu và Method Statement của dự án.
THỜI GIAN TRỘN
Trộn chưa đủ → không đồng nhất. Trộn quá lâu → ảnh hưởng phụ gia điều chỉnh tính năng. Theo tài liệu kỹ thuật của vật liệu.
- Không vón cục, không còn bột khô sót lại
- Đồng nhất màu sắc và kết cấu
- Không bọt khí quá mức hoặc tách nước
- Độ đặc phù hợp trước khi đo flow chính thức
💡 SỐ LIỆU THAM KHẢO — TRÌNH TỰ TRỘN (SIKAGROUT-9130/9140/9550)
- Máy trộn cưỡng bức có cánh khuấy (paddle mixer); không dùng máy trộn liên tục/bê tông thông thường
- Nạp phần lớn nước vào trước, sau đó cho từ từ bột vữa vào
- Trộn đồng nhất ~3–4 phút
- Cho nốt nước còn lại, trộn tiếp tối thiểu ~2 phút đến khi đạt độ chảy yêu cầu
- Tổng thời gian trộn tham khảo: ~6 phút
- Chỉ dùng nước sạch/nước uống được (potable water); không cho nước vượt mức tối đa quy định
Số liệu tham khảo SikaGrout-9130/9140/9550; loại máy trộn, trình tự và thời gian trộn thực tế theo TDS/Method Statement của đúng mã sản phẩm được phê duyệt.
Bảng sai lệch khi trộn
Khi phát hiện sai lệch: cách ly mẻ nghi ngờ → xác định nguyên nhân → đối chiếu tài liệu kỹ thuật & Method Statement → QA/QC đánh giá → quyết định xử lý.
05Kiểm tra grout tươi (Fresh Grout QC)
Kiểm soát trong lúc trộn (mixing control) và kiểm tra sau khi trộn (Fresh Grout QC) là hai bước khác nhau. Fresh Grout QC là bước xác nhận độc lập, khách quan trước khi mẻ vữa được duyệt bơm (release for pumping).
💡 NỘI DUNG BIÊN BẢN FRESH GROUT QC CẦN GHI NHẬN (SIKAGROUT-9550 METHOD STATEMENT)
Nhận diện mẻ
- Số hiệu mẻ/batch (theo lot ghi trên bao bì) — mọi bao đều ghi lại
- Tình trạng bao bì: không hư hỏng, không ẩm, không vón cục — kiểm tra từng bao
- Thời điểm trộn
Nhiệt độ (theo các điểm đo ở mục 03)
- Môi trường, vật liệu khô, nước trộn, bê tông nền/bản bích
- Grout tươi sau khi trộn và tại đầu ống bơm (pump hopper)
Đặc tính vữa tươi
- Tỷ lệ nước/bột đã dùng, thời gian trộn thực tế
- Độ chảy (spread flow): đo tại phút thứ 60 sau khi lấy mẫu từ vòi bơm — EN 13395-1/ASTM C230
- Hiện tượng tách nước/phân tầng (bleeding/segregation): quan sát bằng mắt, không được có
- Vữa đồng nhất, không vón cục, không còn bột khô chưa trộn
Mẫu lưu & quyết định
- Số lượng mẫu đúc tại hiện trường theo yêu cầu specifier (thử nén 1/3/7/28 ngày — ASTM C109/EN 196)
- Kết luận: Đạt → duyệt bơm (release for pumping) / Không đạt → cách ly mẻ, báo kỹ thuật, không đưa vào công trình
Chỉ tiêu độ chảy tham khảo theo từng sản phẩm
- SikaGrout-9110: flow cone ≥340mm +25°C
- SikaGrout-9130: flow cone ≥250mm
- SikaGrout-9140 / 9550: ban đầu 280–325mm, sau 1 giờ 260–280mm; flow cone >290mm
Danh mục ghi nhận theo SikaGrout-9550 Method Statement, mục Quality Control; chỉ tiêu chấp nhận/từ chối cụ thể theo specification, ITP và TDS của đúng mã sản phẩm sử dụng — không có một bộ số chung cho mọi dự án.
- Chỉ tiêu theo specification, ITP, Method Statement và tài liệu kỹ thuật của vật liệu được phê duyệt
- Xác nhận mẻ đạt yêu cầu trước khi vào móng
- Phát hiện sớm sai lệch, ngăn mẻ không phù hợp đi vào công trình
Batch traceability — truy xuất theo mẻ trộn
- Phản ứng thủy hóa bắt đầu ngay khi nước tiếp xúc vật liệu khô — không chờ tùy ý rồi mới bơm
- Working time/pot life (thời gian thi công / thời gian sử dụng hỗn hợp): theo tài liệu kỹ thuật của vật liệu được phê duyệt (nếu có quy định)
- Quản lý chặt: thời gian chờ, thời gian vận chuyển, nguy cơ gián đoạn
💡 SỐ LIỆU THAM KHẢO — POT LIFE VÀ THỜI ĐIỂM SỬ DỤNG (SIKAGROUT-9550)
- Thời gian sử dụng tối ưu: ~5–15 phút sau khi trộn
- Pot life: 3 giờ (~180 phút) ở +20°C — SikaGrout-9140 cũng đạt mức 3 giờ này
- SikaGrout-9110/9130: pot life tối thiểu 2 giờ (thấp hơn 9140/9550)
- Khi nhiệt độ tăng, thời gian làm việc có thể giảm đáng kể
- 5–15 phút = khoảng tối ưu để đạt tính chảy tốt nhất (không phải giới hạn cứng)
- 3 giờ = giới hạn tối đa tuyệt đối trước khi vữa mất khả năng thi công
- Không hiểu pot life là thời gian được phép giữ mẻ grout chờ trước khi bơm
Tùy theo sản phẩm cụ thể trong dòng SikaGrout sử dụng — không áp dụng chung cho mọi loại grout.

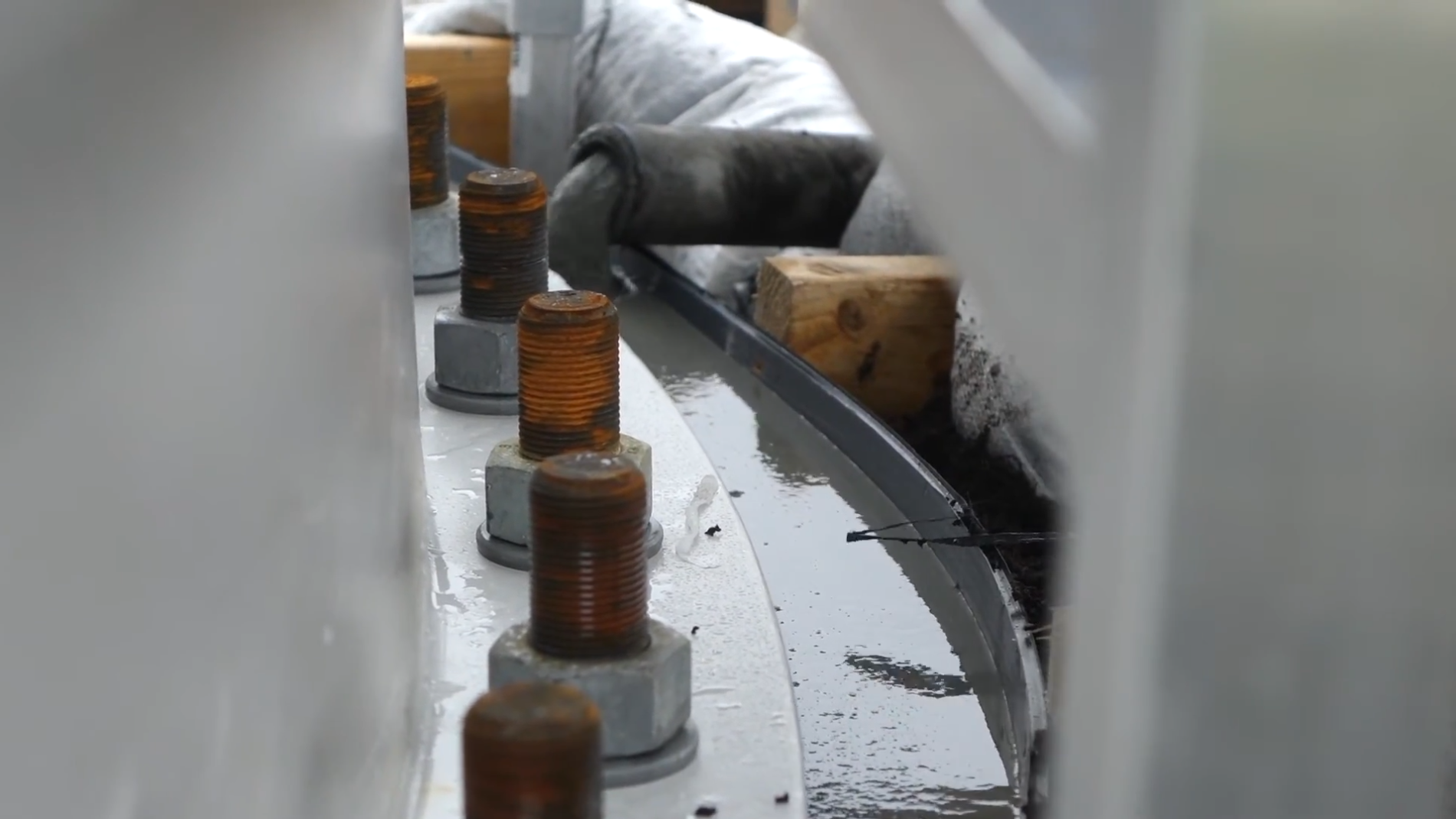

06Bơm grout và kiểm soát lấp đầy
Bơm từ một điểm cấp duy nhất
Duy trì mặt sóng chảy một hướng, không dừng giữa chừng
Khí thoát qua điểm venting đã bố trí trước
Grout điền đầy khoảng hở, bao quanh shims/levelling plates
Theo dõi liên tục mặt grout và điểm overflow
Grout xuất hiện đều tại toàn bộ điểm quan sát
💡 SỐ LIỆU THAM KHẢO — CHIỀU DÀY VÀ STAGE POURING
- SikaGrout-9550/9130/9140: 25–600 mm
- SikaGrout-9110: 25–700 mm (dưới mặt bích tháp)
- SikaGrout-9550: mức tối thiểu theo dạng liên kết — 25mm cho anchor cage, 75mm cho annulus/liên kết ống côn
- Stage pouring (chia đợt rót): tối đa 3 phần trong trường hợp khối lượng lớn/khoảng cách dài đặc biệt (Method Statement 9550)
Chiều dày và cách chia đợt rót thực tế theo TDS đúng mã sản phẩm, thiết kế và specification được phê duyệt.
💡 KIỂM SOÁT ÁP LỰC VÀ BẢO VỆ BỀ MẶT KHI BƠM
- Duy trì pressure head đủ để giữ dòng grout ổn định, hỗ trợ lấp đầy
- Không tự ý đổi hướng bơm từ nhiều vị trí — dễ cuốn khí vào khối grout
- Che chắn khu vực thi công bằng burlap/geotextile từ các phía, hạn chế gió thổi trực tiếp lên bề mặt grout lộ thiên dưới tấm đế
- Không dùng xích (chains) khi thao tác — dễ bẫy khí
- Không rung (vibrate) coffor hoặc grout — gây phân tầng/tách nước
Theo SikaGrout-9550 Method Statement; mức pressure head và biện pháp che chắn thực tế theo thiết kế, điều kiện thời tiết và Method Statement được phê duyệt — tùy theo sản phẩm cụ thể.
LƯỢNG GROUT ĐÃ BƠM
≠
XÁC NHẬN ĐÃ LẤP ĐẦY
Nhất quán từ điểm cấp đến điểm quan sát
Không dừng/chảy ngược cục bộ
Khí thoát đều, không bị nhốt lại
Grout xuất hiện đều toàn chu vi
💡 SỐ LIỆU THAM KHẢO
Thời tiết nóng (>28–35°C):
- Che phủ khu vực thi công bằng màng trắng 2–3 ngày nếu ngày có thể vượt +35°C
- Bảo quản vật liệu/nước dưới ~15°C nếu môi trường trên 35°C
- Nền và grout tại thời điểm thi công tối ưu ~21–27°C
- Nước trộn ~2°C (giới hạn sàn khi làm mát bằng đá — khác khoảng mục tiêu ~5–10°C ở mục 03)
- Rót vữa khi nhiệt độ đang giảm — thực tế thường rơi vào chiều muộn hoặc tối
- Nếu trong tháp >30°C: làm mát/điều hòa 6h trước và 24h sau thi công
Số liệu tham khảo, các mốc nhiệt độ và biện pháp bảo vệ thực tế theo tài liệu kỹ thuật được phê duyệt và điều kiện dự án.
⚠ CRITICAL CONTROL POINT — GIÁN ĐOẠN BƠM
Không tự ý thêm nước để khôi phục flow sau gián đoạn — xử lý theo đúng trình tự trên.
07Bảo dưỡng
GIỮ ẨM
- Che phủ bề mặt lộ ngay sau khi ninh kết bắt đầu
- Dùng biện pháp giữ ẩm phù hợp theo tài liệu kỹ thuật của vật liệu
- Mục đích: ngăn mất nước sớm, tránh nứt co ngót dẻo
KIỂM SOÁT NHIỆT ĐỘ
- Trời nóng: tăng tần suất/cường độ bảo dưỡng
- Trời lạnh: kết hợp giữ nhiệt, tránh đóng băng
- Theo dõi nhiệt độ bề mặt trong suốt thời gian bảo dưỡng
BẢO VỆ CƠ HỌC
- Không tác động, va chạm lên bề mặt còn non
- Che chắn khỏi gió cuốn bụi và nắng trực tiếp
- Giữ nguyên trạng thái bảo dưỡng đến hết thời gian yêu cầu
- Mục đích: duy trì độ ẩm/nhiệt độ phù hợp để quá trình thủy hóa diễn ra đầy đủ
- SikaGrout-9550: bảo dưỡng dưới nước tối thiểu 3 ngày, hoặc theo specification dự án
- Thời gian và phương pháp bảo dưỡng cuối cùng theo TDS của sản phẩm được phê duyệt, điều kiện môi trường và yêu cầu dự án — tùy theo sản phẩm cụ thể
Các biện pháp bảo dưỡng thường dùng
💡 SỐ LIỆU THAM KHẢO — TIÊU CHÍ VÀ THỜI GIAN BẢO DƯỠNG (SIKAGROUT-9550)
- Bảo dưỡng dưới nước tối thiểu 3 ngày (hoặc theo specification dự án)
- Trời lạnh: dùng chăn cách nhiệt để giữ nhiệt độ ổn định, tránh hư hại bề mặt do đóng băng/sương giá
- Tiêu chí tháo bỏ biện pháp bảo dưỡng: cường độ nén đạt ngưỡng tối thiểu 40 MPa hoặc theo quy định riêng
Số liệu tham khảo SikaGrout-9550; thời gian bảo dưỡng, phương pháp bảo vệ và tiêu chí tháo bỏ thực tế theo TDS đúng mã sản phẩm được phê duyệt — tùy theo sản phẩm cụ thể.
08Kiểm tra sau thi công
VISUAL INSPECTION
Kiểm tra ngoại quan sau khi tháo coffor: nứt, rỗ, khuyết tật bề mặt. Bước sàng lọc ban đầu, không phản ánh tình trạng lấp đầy bên trong.
GÕ BÚA
Phương pháp sàng lọc hiện trường, nhận biết sơ bộ vùng nghi ngờ rỗng qua âm thanh. Không dùng đơn độc để kết luận toàn bộ khối grout.
NDT (KIỂM TRA KHÔNG PHÁ HỦY)
Kiểm tra không phá hủy (vd. siêu âm) khi cần xác minh sâu vùng nghi ngờ, hoặc khi specification/ITP yêu cầu — không phải yêu cầu bắt buộc chung.
💡 SỐ LIỆU THAM KHẢO — CƯỜNG ĐỘ SỚM VÀ THÁO GIÁ ĐỠ TẠM (SIKAGROUT-9140/9550)
- Cường độ 24 giờ: ≥70 MPa 20°C (9140/9550) — cho phép tháo giá đỡ tạm/đưa vào khai thác sớm hơn vữa thường
- Cường độ 1/3/7/28/91 ngày (SikaGrout-9140 và 9550 — số liệu giống nhau): >70 / >100 / >115 / >140 / >145 N/mm²
- SikaGrout-9130: 1 ngày ≥65, 3 ngày ≥85, 7 ngày ≥95, 28 ngày ≥110 N/mm²
- SikaGrout-9110: 1 ngày ≥45, 3 ngày ≥70, 7 ngày ≥90, 28 ngày ≥105 N/mm² — thấp nhất trong 4 sản phẩm
- Thời gian ninh kết (9140/9550): bắt đầu 6–8 giờ, kết thúc 8–10 giờ
- Không lấy giá trị cường độ sớm của một sản phẩm để suy ra khả năng tháo giá đỡ cho sản phẩm khác
Cường độ sớm, thời gian ninh kết và tiêu chí tháo dỡ thực tế theo TDS đúng mã sản phẩm được phê duyệt.
09QA/QC và nghiệm thu
💡 TECHNICAL NOTE — MẪU THỬ ≠ KHỐI GROUT THỰC TẾ
Mẫu thử phản ánh chất lượng mẻ vữa dưới điều kiện bảo dưỡng chuẩn hóa, không phải chỉ số trực tiếp của khối grout thực tế đã thi công. Kết quả mẫu là một căn cứ QA/QC, không dùng để kết luận đơn lẻ mà không xem xét cùng kết quả kiểm tra sau thi công.
Chuỗi truy xuất QA/QC — bàn giao
Chuỗi hồ sơ trên cho phép truy xuất ngược từ kết quả cuối cùng về từng mẻ vật liệu cụ thể, thay vì chỉ có một kết luận tổng thể không thể kiểm chứng chi tiết. Lưu trữ theo thời hạn quy định của hệ thống quản lý chất lượng và yêu cầu của dự án.
💡 SỐ LIỆU THAM KHẢO — LỊCH THỬ MẪU VÀ LƯU MẪU QC
Một số dự án áp dụng lịch lấy mẫu tham khảo:
- Lấy mẫu thử cường độ nén tại các mốc tuổi mẫu 1, 3, 7 và 28 ngày, theo yêu cầu của tư vấn giám sát/thiết kế
- Mẫu được đúc và bảo vệ ngay tại khu vực thi công, không di chuyển khi vữa còn tươi
- Giữ mẫu tại chỗ tối thiểu 24 giờ trước khi chuyển đến phòng thí nghiệm được công nhận (ví dụ trong container hoặc hộp cách nhiệt kín)
- Phòng thí nghiệm cung cấp phương pháp lấy/bảo quản/vận chuyển mẫu ngay từ giai đoạn lập kế hoạch
Đây chỉ là số liệu tham khảo — số lượng mẫu, mốc tuổi thử và quy cách lưu mẫu thực tế theo đúng specification, ITP và tài liệu kỹ thuật của sản phẩm được phê duyệt cho từng dự án.
10Rủi ro thường gặp
Sai lượng nước
Rủi ro: giảm cường độ, phân tầng · Kiểm soát: đo bằng dụng cụ chuẩn, ghi theo batch
Nhiệt độ không kiểm soát
Rủi ro: grout tươi vượt giới hạn dù môi trường bình thường · Kiểm soát: đo 4 điểm nhiệt độ (mục 02)
Mất tính công tác
Rủi ro: khó điền đầy, buộc loại bỏ mẻ · Kiểm soát: quản lý thời gian trộn→bơm (mục 04)
Gián đoạn bơm
Rủi ro: hình thành mặt yếu (cold joint) · Kiểm soát: phương án dự phòng, quy trình mục 05
Lấp đầy không xác nhận
Rủi ro: khoảng rỗng ẩn không bị phát hiện · Kiểm soát: theo dõi dòng chảy & overflow liên tục
Bất thường sau thi công
Rủi ro: phát hiện muộn, khó sửa chữa · Kiểm soát: visual → sounding → NDT nếu cần (mục 07)
Checklist thi công
TRƯỚC KHI GROUTING
TRONG KHI GROUTING
SAU KHI GROUTING
FAQ — Câu hỏi thường gặp
11Tiêu chuẩn và tài liệu tham chiếu
Một số tiêu chuẩn quốc tế thường dùng làm tài liệu tham chiếu khi biên soạn Method Statement hoặc quy trình đánh giá cho grouting hiệu năng cao: ACI PRC-351.1, ASTM C1107/C1107M, ASTM C939/C939M, ASTM C1090/C1090M, ASTM C942/C942M.
💡 TIÊU CHUẨN THAM CHIẾU ≠ YÊU CẦU BẮT BUỘC CHUNG
Các tiêu chuẩn trên là tài liệu tham chiếu phổ biến trong ngành, không tự động là yêu cầu bắt buộc cho mọi dự án. Giới hạn cụ thể về nhiệt độ, nước, flow, mixing time, working time, curing, cường độ luôn theo tài liệu kỹ thuật của vật liệu được phê duyệt, specification, ITP và Method Statement của từng dự án.
Tóm tắt các điểm kiểm soát quan trọng
Mỗi dự án có hồ sơ thiết kế, yêu cầu OEM và vật liệu được phê duyệt riêng — các thông số kỹ thuật cụ thể luôn cần xác nhận theo tài liệu kỹ thuật của vật liệu được phê duyệt và specification của từng dự án.
Cần tư vấn lựa chọn vật liệu grout phù hợp cho dự án?
Mỗi công trình có yêu cầu tải trọng, khoảng hở, điều kiện thời tiết và tiêu chuẩn nghiệm thu khác nhau. Đội ngũ kỹ thuật Mai Khanh sẵn sàng hỗ trợ đánh giá và đề xuất giải pháp grout phù hợp với hồ sơ thiết kế của bạn.
LIÊN HỆ TƯ VẤN — 0765 62 67 68 | 096 88 44 525

VUI LÒNG LIÊN HỆ VỚI CHÚNG TÔI
ĐỂ CÓ GIÁ TỐT NHẤT!
ZALO
P.Kinh Doanh
ZALO
Mr Cường
Sản phẩm chính hãng
Chứng chỉ đầy đủ
tư vấn miễn phí
CÔNG TY CỔ PHẦN ĐẦU TƯ MAI KHANH
Địa chỉ : Số nhà 13 đường 36 , Khu nhà ở Đông Nam , Khu Phố 5 , Phường Hiệp Bình, Thành phố Hồ Chí Minh
MST / Tax Code: 0312343901
